工程术语,一般是指由旋挖钻机施工的桩型,全称旋挖钻孔灌注桩,工程上简称旋挖桩。由于使用机械作业,对工人人数要求不高,可节省很大的人工费用。在我国是近几年才推广使用的一种较先进的桩基施工工艺。广泛应用于我国的公路、铁路、桥梁和大型建筑的基础桩施工。早期大部分所用的旋挖钻机都是由德国和意大利进口或者是日本二手旋挖钻机。近几年,随着青藏铁路、北京鸟巢等项目的推动,国外进口品牌不断涌入,我国同类产品也在逐步发展起来

一般是指由旋挖钻机施工的桩型,全称旋挖钻孔灌注桩,工程上简称旋挖桩。由于使用机械作业,对工人人数要求不高,可以节省很大的人工费用。

广州挖掘机培训机构插图

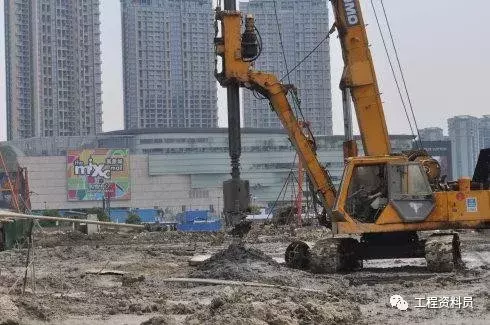

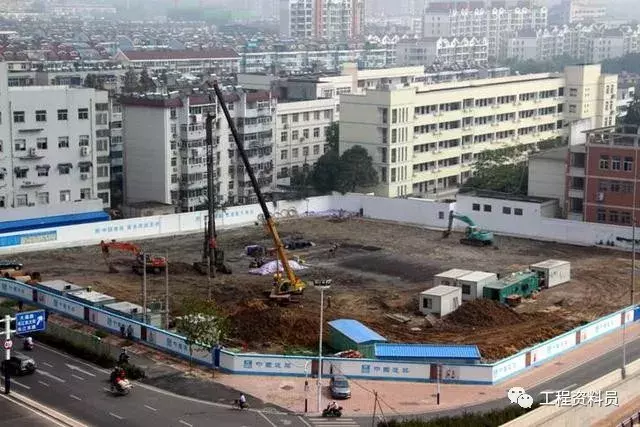

旋挖钻机成孔首先是通过底部带有活门的桶式钻头回转破碎岩土,并直接将其装入钻斗内,然后再由钻机提升装置和伸缩钻杆将钻斗提出孔外卸土,这样循环往复,不断地取土卸土,直至钻至设计深度。对粘结性好的岩土层,可采用干式或清水钻进工艺,无需泥浆护壁。而对于松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁。点这免费下载施工技术资料

广州挖掘机培训机构插图1

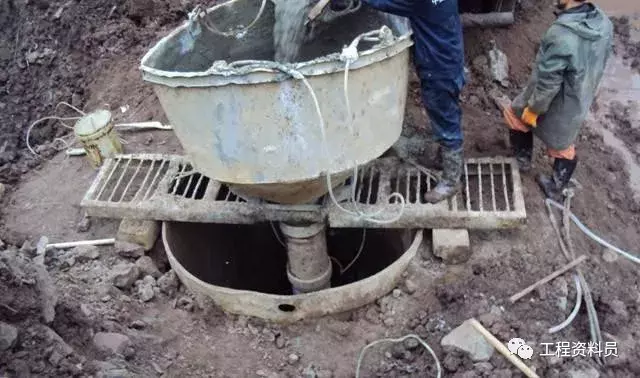

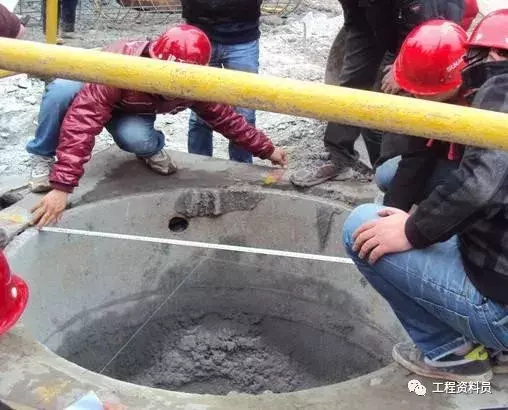

1、用全站仪放出桩中心位置,钉上木桩,以桩心为圆心拉线画圆撒白灰,钻机就位(钻机中心对准桩孔中心)钻进;桩位放线允许偏差:群桩20mm,单排桩10mm;

2、护筒安装定位:护筒中心与桩位中心允许偏差不得大于50mm;

广州挖掘机培训机构插图2

1、护筒选用厚度不小于10mm的钢板制作;

2、护筒内径宜大于钻头直径200-300mm;

3、护筒上部宜开设1-2个溢浆孔;

4、护筒顶端应高出地面不小于300mm;

5、护筒埋设一般宜为2-4m;

6、护筒护筒埋设好后,需对护筒的偏移及垂直度进行校核,护筒中心允许偏差为50mm,垂直度不得大于1%。

广州挖掘机培训机构插图3
广州挖掘机培训机构插图4

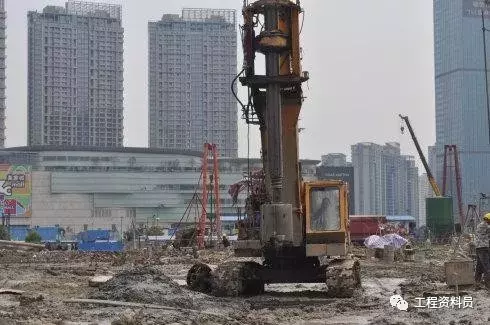

1、钻机自带水平调节装置,以调整钻杆的垂直度。

2、钻具类型:旋挖钻斗、筒式钻头、扩底钻头、捞渣筒、取芯钻斗、锥螺旋钻头。

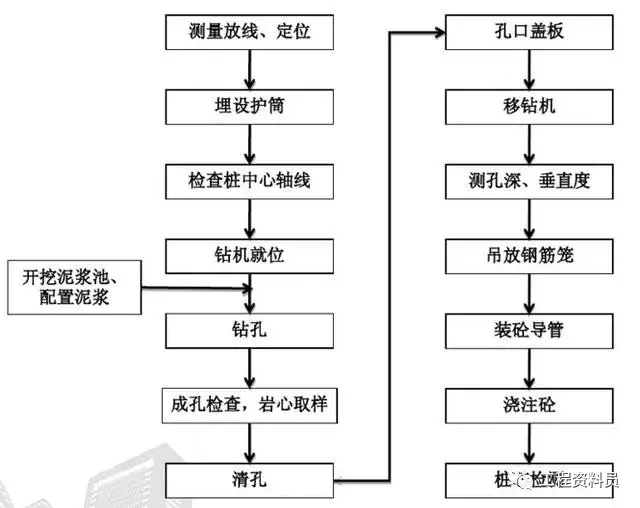

广州挖掘机培训机构插图5

1、旋挖前应通知现场监理工程师及建设单位工程师,核对桩号及设计桩径、桩长与超前钻所对应孔号,并记录冲孔开始时间。

2、采用间隔成桩的施工顺序,刚完成混凝土浇筑的桩与邻桩成孔安全距离不应小于4倍桩径,或间隔时间不应少于36h。钻斗倒出的土距桩孔口的最小距离应大于6m,并应及时清除。点这免费下载施工技术资料

3、旋挖钻机施工时,应保证机械稳定、安全作业,必要时可在场地辅设能保证其安全行走和操作的钢板或垫层(路基板)。

4、钻进过程中密切观察护筒是否移位,钻杆是否倾斜,一旦发现问题及时进行纠正;

广州挖掘机培训机构插图6

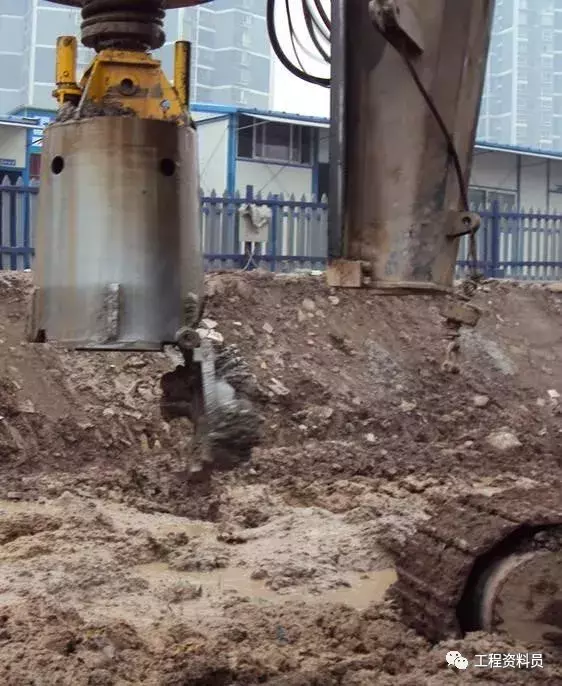

5、钻具的选择:

(1)土层使用旋挖钻斗;

(2)强度不高的岩层使用筒式钻头;

(3)遇到强度较高的岩层塌孔,而旋挖钻斗无法继续钻下时,使用锥螺旋钻头;

(4)设计有扩底桩时,扩底部分使用扩底钻头;

(5)当使用有锥螺旋钻头时,岩心取样须使用专用的取芯钻头;

(6)捞渣时使用捞渣钻头。

广州挖掘机培训机构插图7

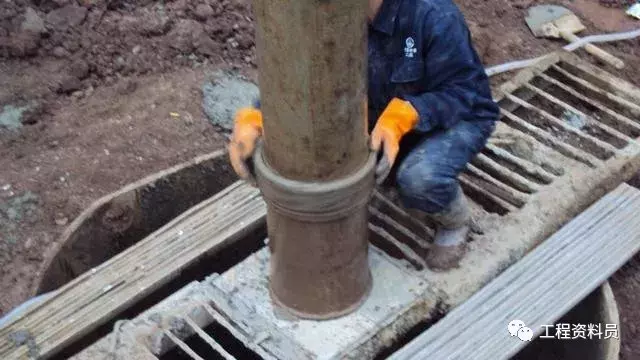

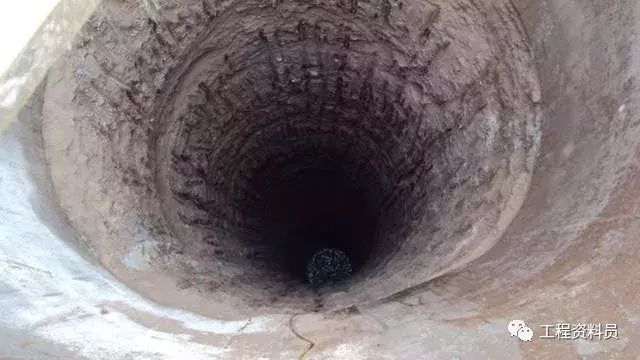

清孔分两次进行;第一次清孔应在成孔完成后采用清孔钻头进行清孔;第二次应在安放钢筋笼和导管安放完毕后进行,确保桩底沉渣厚度不大于200mm。

1、钢筋吊放时主要钢筋笼垂直缓慢放入,严禁碰撞孔壁,吊点不宜少于4个;

2、钢筋笼安装到位后应立即进行固定。

3、钢筋笼制作及安装

(1)、钢筋必须有出厂质量证明书和材质试验报告并符合甲控材料要求。钢筋进场时应第一时间通知监理及甲方工程师到现场检查验收,并进行记录和建立台帐,并按有关规定见证取样送检,检验合格后方可使用。

(2)、电焊工应持证上岗。

(3)、制作钢筋笼时应记录钢筋笼制作时间,在制作过程中,正确使用焊条规格及品种。点这免费下载施工技术资料

(4)、钢筋笼制作完工后,施工单位应对钢筋笼规格、焊口规格、焊缝长度、焊缝外观和质量,主筋和箍筋的制作偏差等进行自检,确认符合要求后,通知现场监理及建设单位土建工程师进行检查验收,符合要求后填写《钢筋隐蔽记录表》。验收合格的钢筋笼,应挂牌及编号,以免用错。

(5)、下沉钢筋笼后进行二次清孔,在浇筑砼之前,应通知现场监理检查沉渣,要求不得超过5cm,从清孔停止至砼开始浇灌,应控制在1.5—3h,一般不得超过4h,否则应重新清孔。

广州挖掘机培训机构插图8

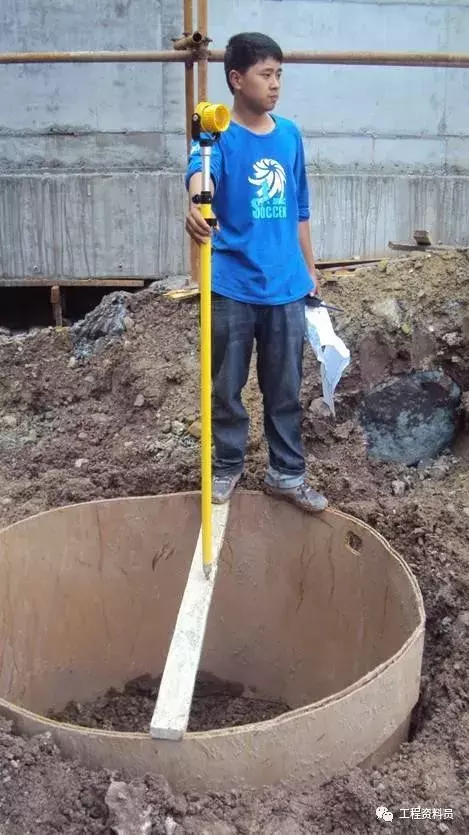

1、导管外径至少比钢筋笼内径小100mm,大直径桩导管直径不宜少于300mm;

2、导管接头宜采用双螺纹方扣快速连接;

3、导管使用前应试拼、试压,试水压力不应少于孔内水深压力的1.3倍,试水压力一般为0.6-1.0Mpa;各节导管应从上到下依次编号,并标识累计长度。

广州挖掘机培训机构插图9

混凝土进场后坍落度抽检每支桩不少于一次并做好记录,坍落度宜为18~20cm。

(1)、浇筑砼应连续进行,钻孔内砼每0.30小时的上升速度不得小于2m。

(2)、桩顶砼的浇灌面应桩顶设计统一高程高出0.5以上。

(3)、混凝土试块数量每根桩不少于二组(三块),试块应进行标准养护。

本文来自网络,不代表旋挖钻机培训基地能行吗-旋挖钻机学徒工学习技巧-最好的旋挖钻机学校学费多少钱立场,转载请注明出处:https://www.8xuanwa.com/3636.html

作者: wenchaoa

培训学校挖掘机

四川旋挖钻机培训(1)

联系我们

联系我们

16763004929

在线咨询: QQ交谈

邮箱: 2082744406@qq.com

工作时间:72小时为您服务。
关注微信
微信扫一扫关注我们

微信扫一扫关注我们

关注微博
返回顶部
联系电话
